2小時,我搭好了一套智能采購管理系統

供(gong)應鏈管理
閱讀人數:1600預計(ji)閱讀時(shi)長:6 min

我一直認可一個觀點: 凡是跟錢有關的流程,企業都必須重視,必須規范。

采購,就是(shi)最典型(xing)的(de)一個。

錢(qian)花出去(qu)了,貨買回來了,賬(zhang)做(zuo)出來了—— 值不(bu)值?用得(de)上(shang)嗎?付(fu)得(de)對嗎?

只要(yao)采購鏈條一斷,庫(ku)存、賬款、現金流,統統出問題。

這一條(tiao)鏈,怎么搭,怎么管(guan)好,就是今天想(xiang)講的重點。

這篇文章,不是為了告訴你該用哪個工具,而是想講清楚: 采購管理,怎么才能真正管好,邏輯是什么,搭建思路是什么,流程又該怎么跑通。

文章參考的采購管理>> //gaoyunjjd.com

一、采購管理都在管什么?

很多人(ren)一(yi)提采購管理,腦子(zi)里就是一(yi)堆流程、表單、審(shen)批節(jie)點,覺得復(fu)雜、瑣(suo)碎(sui)、難搞(gao)。

但在我(wo)看來(lai),采購管理的底層邏輯其(qi)實(shi)非常簡(jian)單(dan),繞不開(kai)這三件(jian)事(shi):

第一,管需求——誰要買、買什么、為什么買?

采(cai)購的起(qi)點,是需求。

任何采購,背后都有一(yi)個問題:“為什么要買?” 是(shi)因(yin)為庫存不夠?是(shi)生(sheng)產需要?還(huan)是(shi)臨時(shi)補貨?

如果需求源頭不清楚,采購就會(hui)失控。 所以第(di)一(yi)步,必須管好需求申請,把“為什么買”“誰批準(zhun)”這些環節標準(zhun)化。

第二,管執行——怎么買、跟誰買、怎么買得對?

采購(gou)執行環節,核心在于(yu)下單、比(bi)價(jia)、談價(jia)、下合同。

這一(yi)環不止是“流(liu)程跑一(yi)下”,而是要解決三個問題(ti):

  • 選對供應商
  • 價格合理、付款方式清晰
  • 訂單數量、交期準確

第三,管交付——買回來怎么用、怎么驗、怎么退?

貨到了,交付才(cai)算真(zhen)正(zheng)開(kai)始。

  • 數量對得上
  • 質量過得去
  • 入庫有記錄
  • 有問題能退貨、退款

這就是交付管理的(de)本(ben)質:貨、賬(zhang)、庫,必須一致(zhi)。

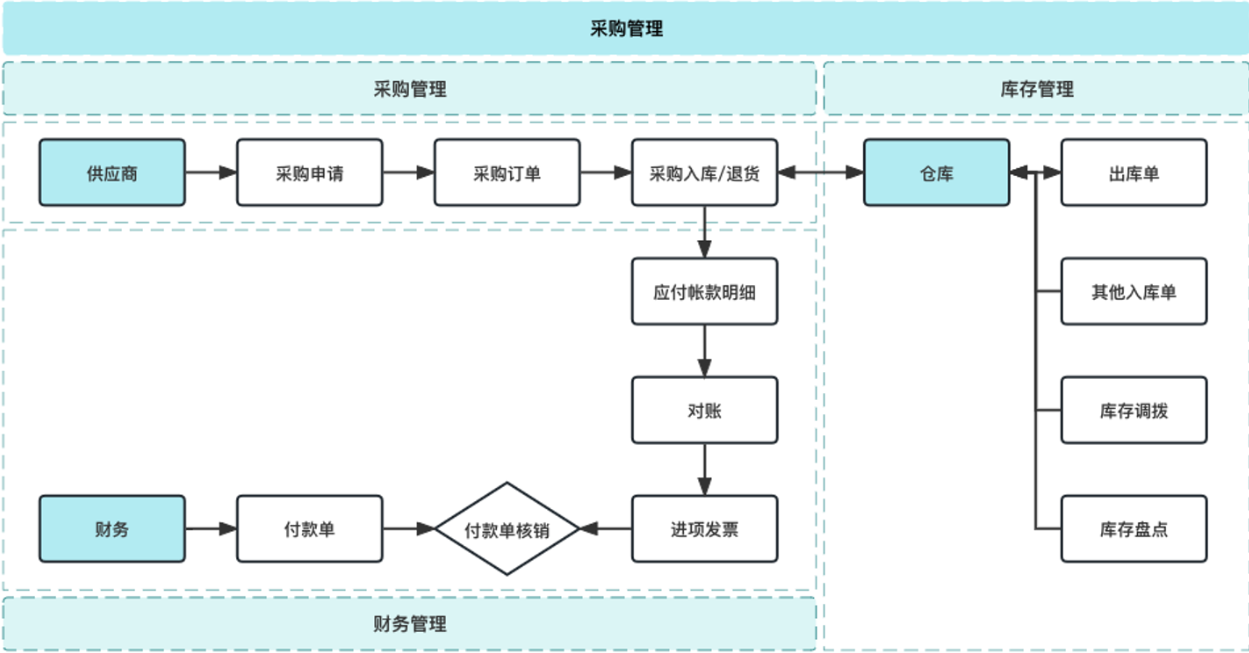

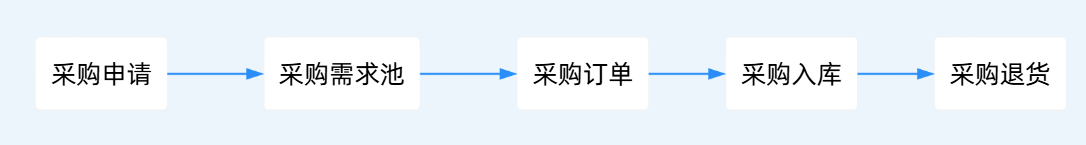

說到底,采購不是單點動作,而是一條鏈: 需求 → 下單 → 收貨 → 付款 → 對賬 → 退貨

采購管理

二、搭系統前,先搞清這5個根本問題

搭采購系統,不是為了追求流程復雜,而是為了把采購里的關鍵問題解決掉。

每一個問題,系統里都有對應模塊來解決,思路很簡單:搞清楚了問題,系統的模塊自然就知道該怎么搭

1. 供應商太多,怎么管得住?

采購出問題,很多時候不是(shi)(shi)流程(cheng)不好,而是(shi)(shi)供應商(shang)太雜、信息(xi)不清,合作風險高。

這個問題,系統里的供應商管理模塊就(jiu)是(shi)專門用來(lai)解(jie)決的(de):

  • 集中管理供應商基本信息、資質、合同、報價;
  • 合作記錄透明,風險一目了然;
  • 供應商分類、評級,后續選供應商時有據可依。
采購管理

2. 采購需求太散,怎么收口?

沒人管理采購(gou)需求,誰都(dou)能(neng)提,結果需求分散(san)、重復、預(yu)算超支。

這個問題,系統里的采購申請表模塊來解決:

  • 所有采購需求必須通過系統申請;
  • 需求歸口、審批流程固定,從源頭控制;
  • 需求審批不通過的,自動攔截,避免亂買亂報。
采購管理

3. 下單容易亂,怎么避免錯單漏單?

下單(dan)階段最怕(pa)的(de)是重復、漏(lou)單(dan)、急單(dan)插(cha)隊,越多部(bu)門參(can)與越混(hun)亂。

這個問題,系統里的采購訂單表模塊來解決:

  • 匯總審批通過的需求,統一生成訂單;
  • 自動帶出供應商、價格、交貨日期,防止重復下單;
  • 訂單狀態全程可查,任何人都能追蹤執行情況。
采購管理

4. 入庫、退貨、庫存怎么賬實一致?

采購過程中,最容(rong)易出(chu)風險的(de)是貨(huo)到(dao)了,賬卻對不上,入庫、退貨(huo)、庫存永遠(yuan)不清楚。

這個問題,系統里的采購入庫表采購退貨表一起解決:

  • 入庫環節自動記錄數量、金額、批次,庫存實時更新;
  • 退貨環節專門管理質量問題、數量錯誤,退貨數據自動回寫采購訂單和庫存;
  • 確保貨、賬、庫三方一致,防止庫存積壓、財務風險。
采購管理

5. 財務流程脫節,怎么保證付款對賬順暢?

很(hen)多(duo)企業采(cai)購跑不通,是(shi)因為付款、發票、賬款和采(cai)購流程斷開,財(cai)務天天手工補(bu)賬。

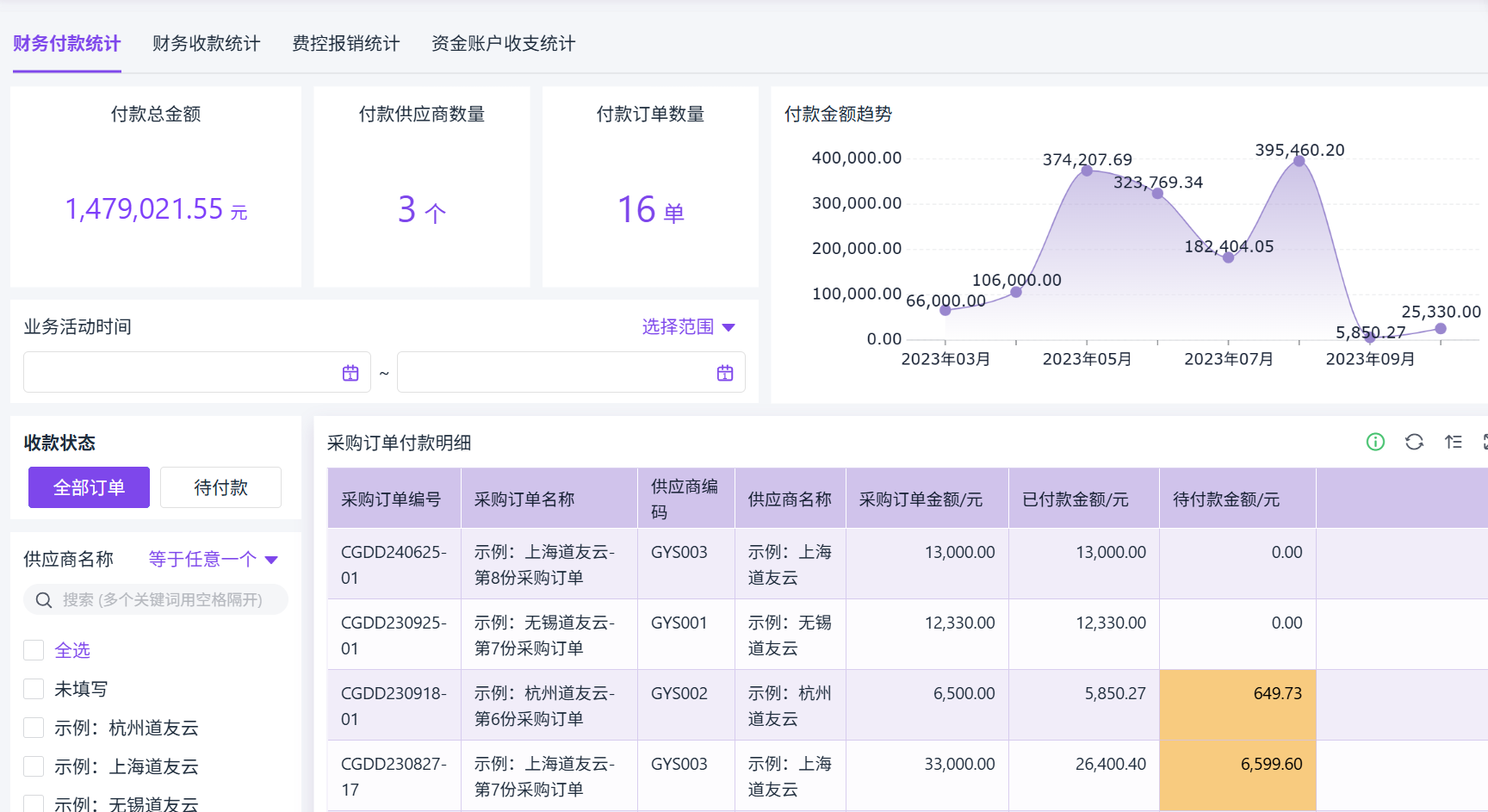

這個問題,系統里的采購分析儀表盤模塊能解(jie)決核心(xin)數據監控問題:

  • 采購金額、訂單進度、付款、發票、賬款,全流程數據實時可查;
  • 自動匯總各模塊數據,形成完整的財務數據鏈;
  • 管理層、財務、采購隨時能查、能對、能預警。
采購管理

總結:采購管理的問題,系統里的模塊就是對應的解法

采(cai)購系統不是為了追求功能(neng)多,而是為了解決這些(xie)繞不過去的(de)問題:

  • 供應商太雜,管不好 → 供應商管理模塊
  • 采購需求太散,收不住 → 采購申請表模塊
  • 下單混亂,錯單漏單 → 采購訂單表模塊
  • 入庫退貨亂,賬實不符 → 采購入庫表 + 采購退貨表
  • 財務脫節,付款風險高 → 采購分析儀表盤模塊

所有(you)模塊,都是問(wen)題倒推出(chu)來的(de)。 你(ni)想管(guan)好(hao)采購,必須從問(wen)題出(chu)發搭系統,模塊只不過是工具。

三、如何快速搭建采購管理系統

第一步:先把人管住——搭供應商管理+采購申請入口

搭系統,第一步不是管流(liu)程,而是先(xian)把人和需求管起來。

供應商管理模塊

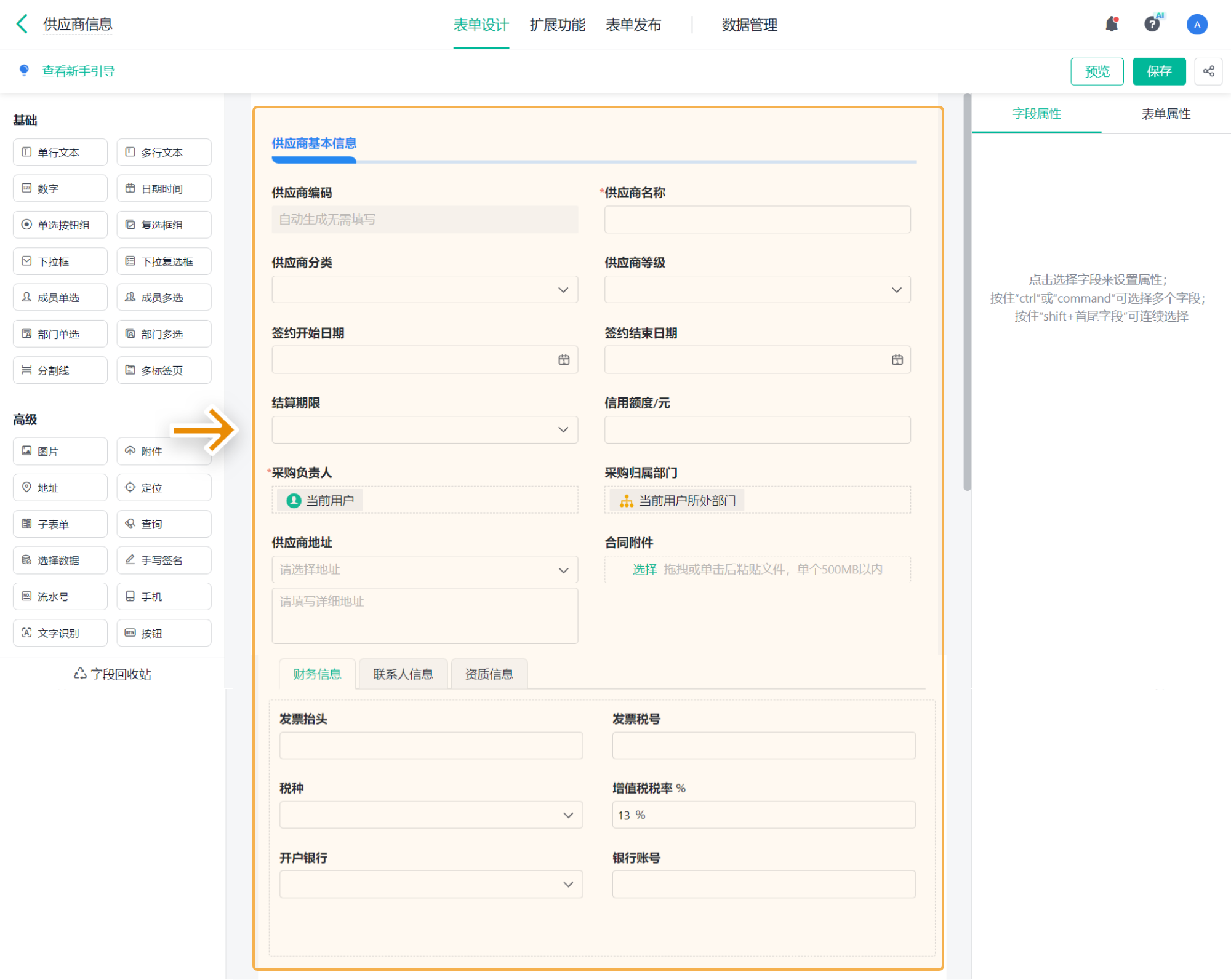

  • 把所有供應商資料錄進去,統一管編碼、分類、信用評級、聯系人、合同、結算方式;
  • 供應商價格表同步建好,每個產品的報價、歷史價格波動,全部錄上。

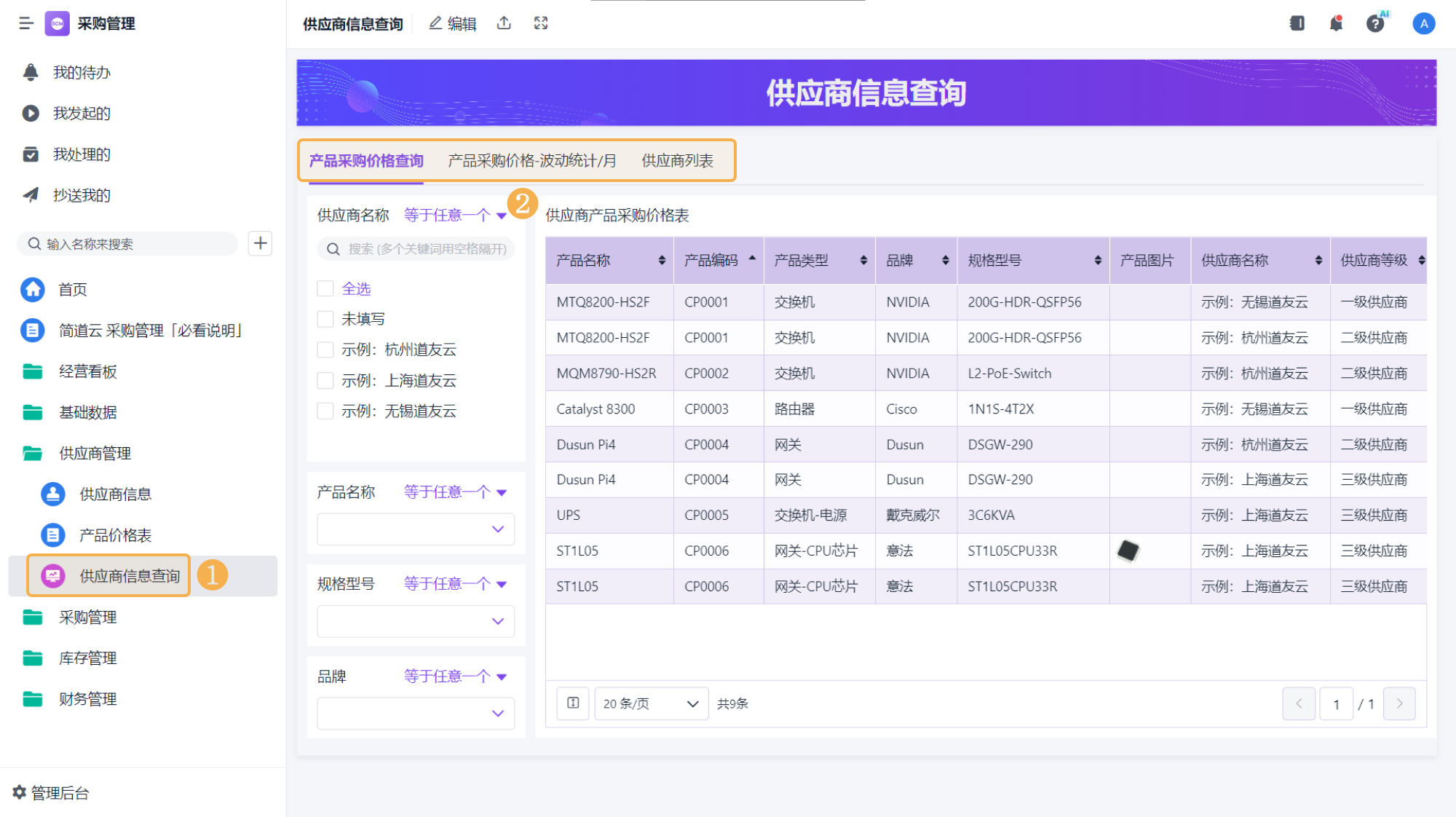

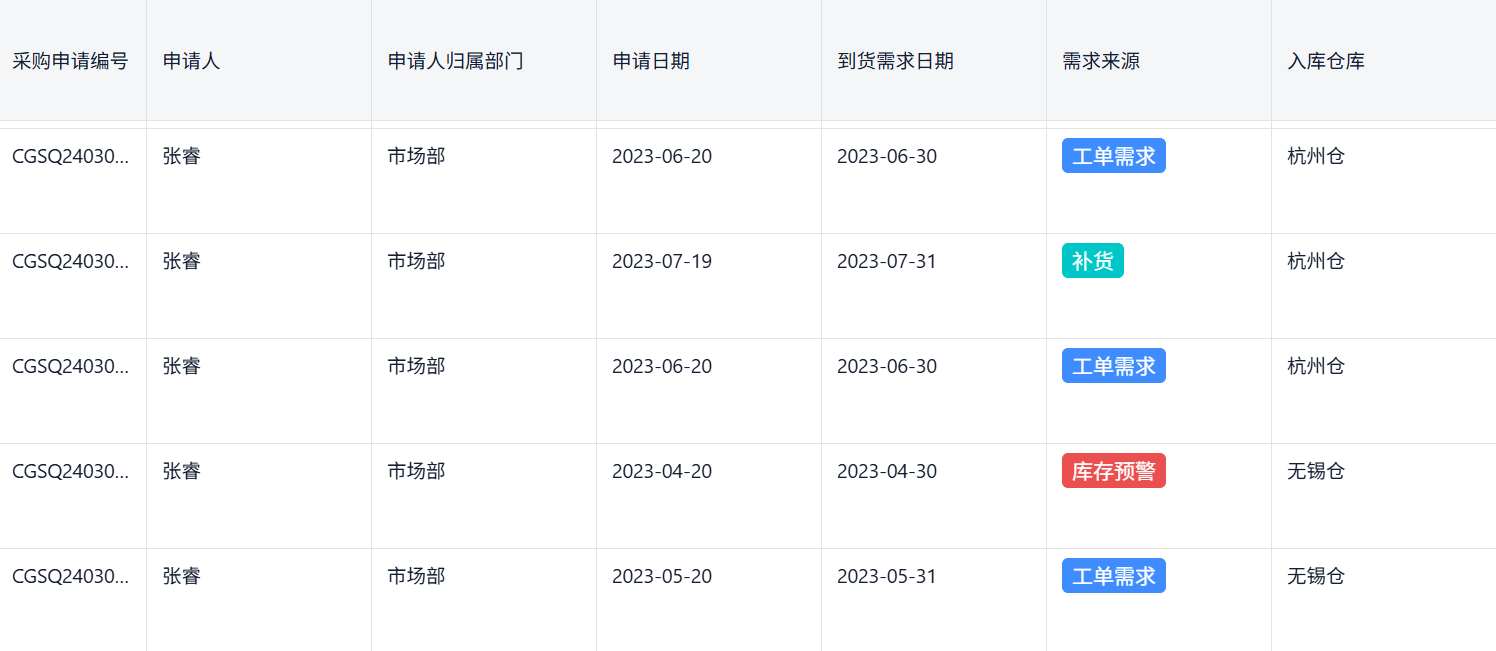

供應商信息表(biao)記錄(lu)了供應商及合約有(you)關的(de)基本信息,包括簽約起始(shi)日期(qi)、財務信息、聯系人(ren)信息、資(zi)質(zhi)信息等,如下圖所示(shi):

采購管理

產品價(jia)格(ge)表記錄了(le)各個供應(ying)商所提(ti)供產品的產品信(xin)息以及采購價(jia)格(ge)信(xin)息,可由管理(li)員批量導入或在完成采購詢報(bao)價(jia)后(hou)自動(dong)更新。其表單組成如(ru)下:

采購管理

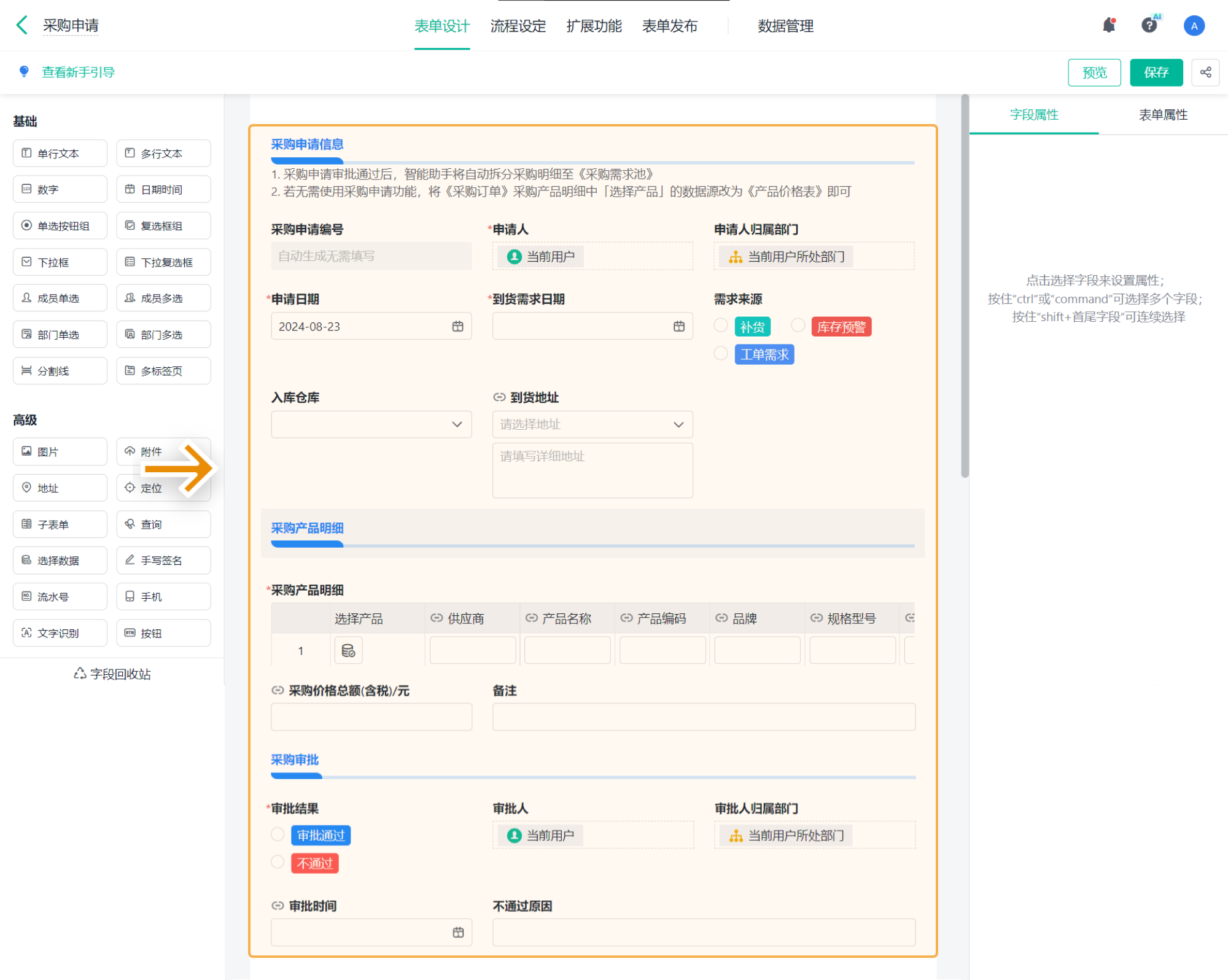

接著,是采購申請模塊,讓(rang)所有采購需求必(bi)須通過這(zhe)里提:

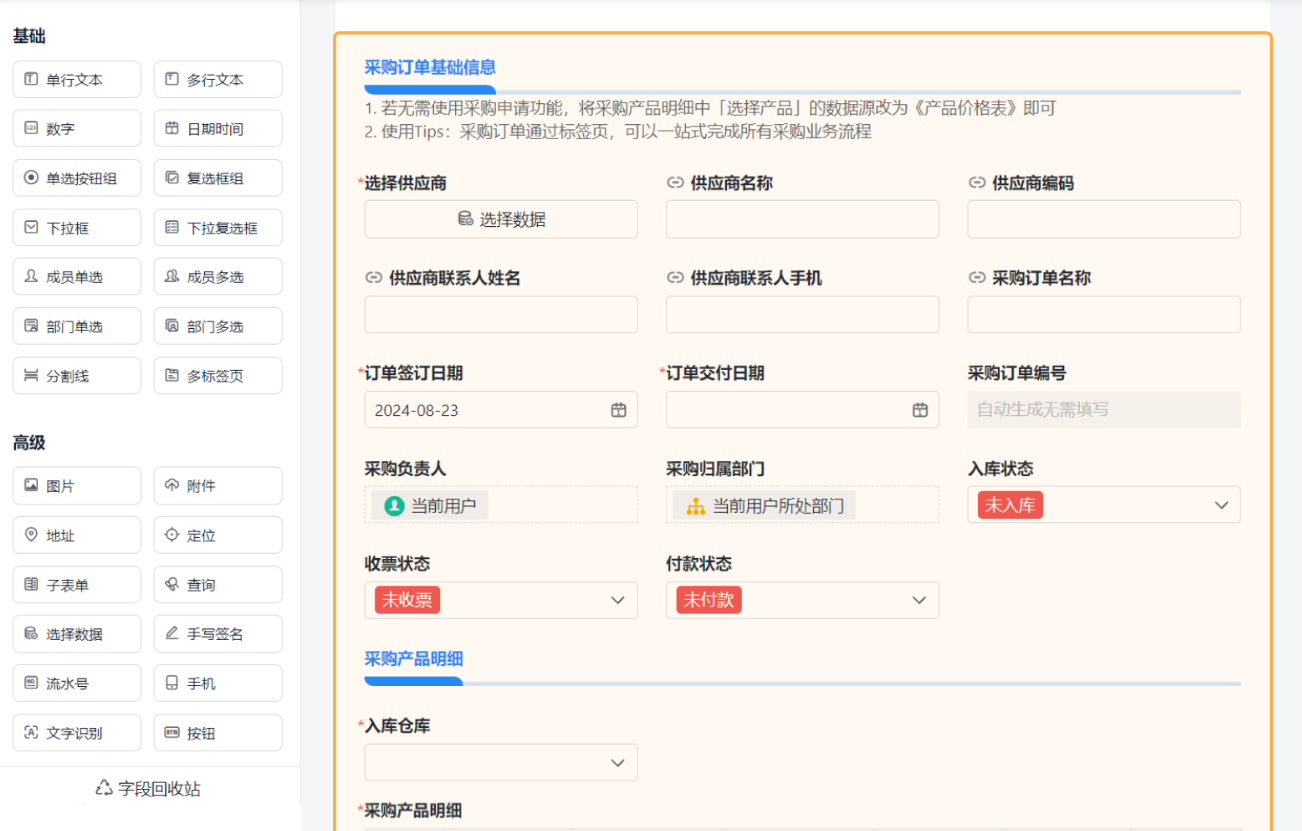

  • 采購申請表分成4段:基礎信息、產品明細、審批流、采購執行;
  • 產品明細和供應商價格表打通,選產品就能帶出價格;
  • 審批流程設置好,申請人、采購主管、采購員各自權限明確;
  • 特別重要的細節:流程必須留痕,申請人是誰、審批人是誰,全部自動記錄。
采購管理

這一輪搭完,核心問題就解決了: 以后所有采購,從源頭就能管住,沒人能繞開系統私下下單。

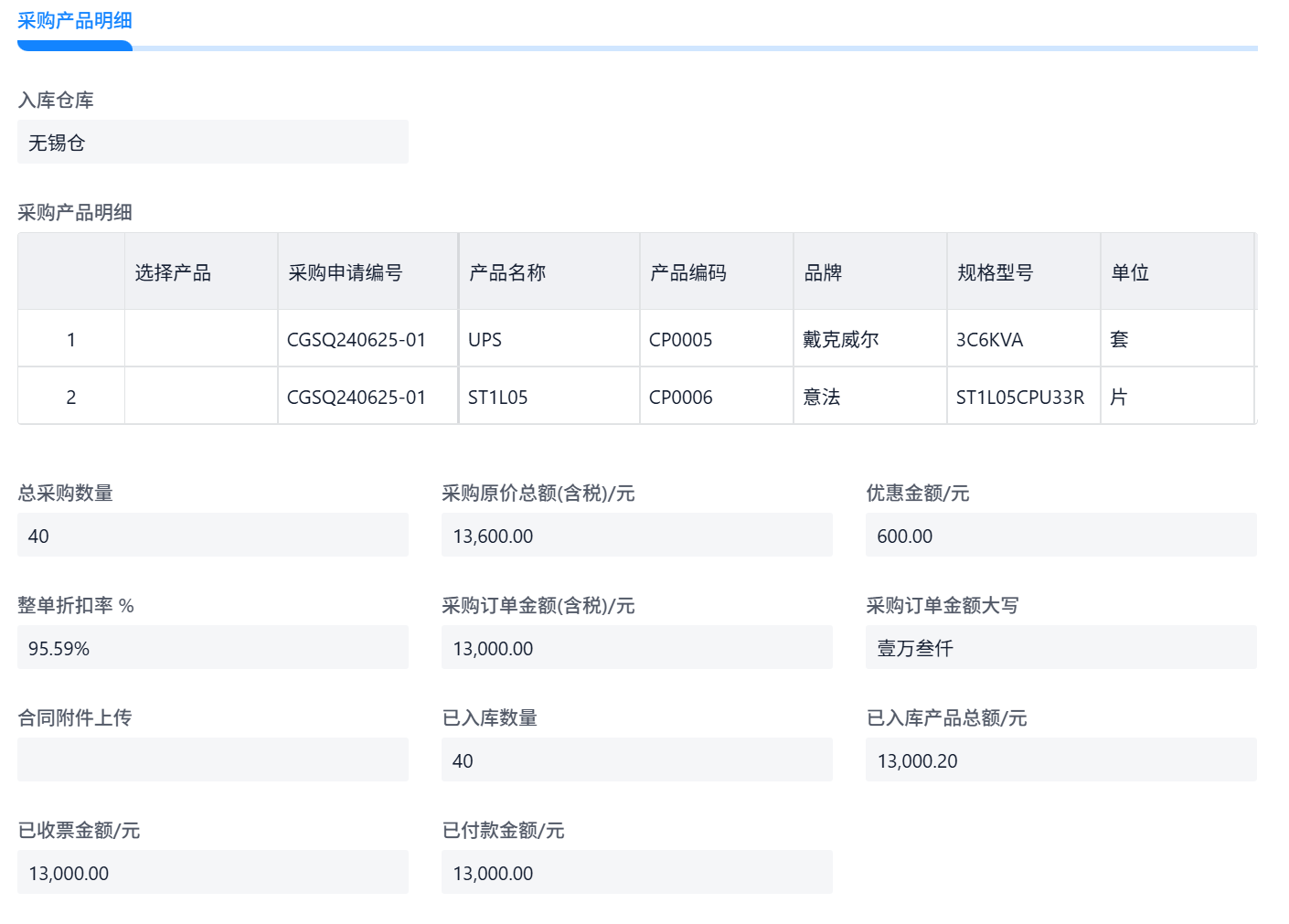

采(cai)購(gou)申(shen)請(qing)(qing)(qing)是采(cai)購(gou)人員根據補貨(huo)、庫存(cun)預警、工(gong)單(dan)需求等(deng)實(shi)際情(qing)況,向(xiang)管理員提出采(cai)購(gou)申(shen)請(qing)(qing)(qing)。采(cai)購(gou)申(shen)請(qing)(qing)(qing)表(biao)單(dan)包括(kuo)采(cai)購(gou)申(shen)請(qing)(qing)(qing)信息、采(cai)購(gou)產(chan)品明細以及需求審批,如下(xia):

采購管理

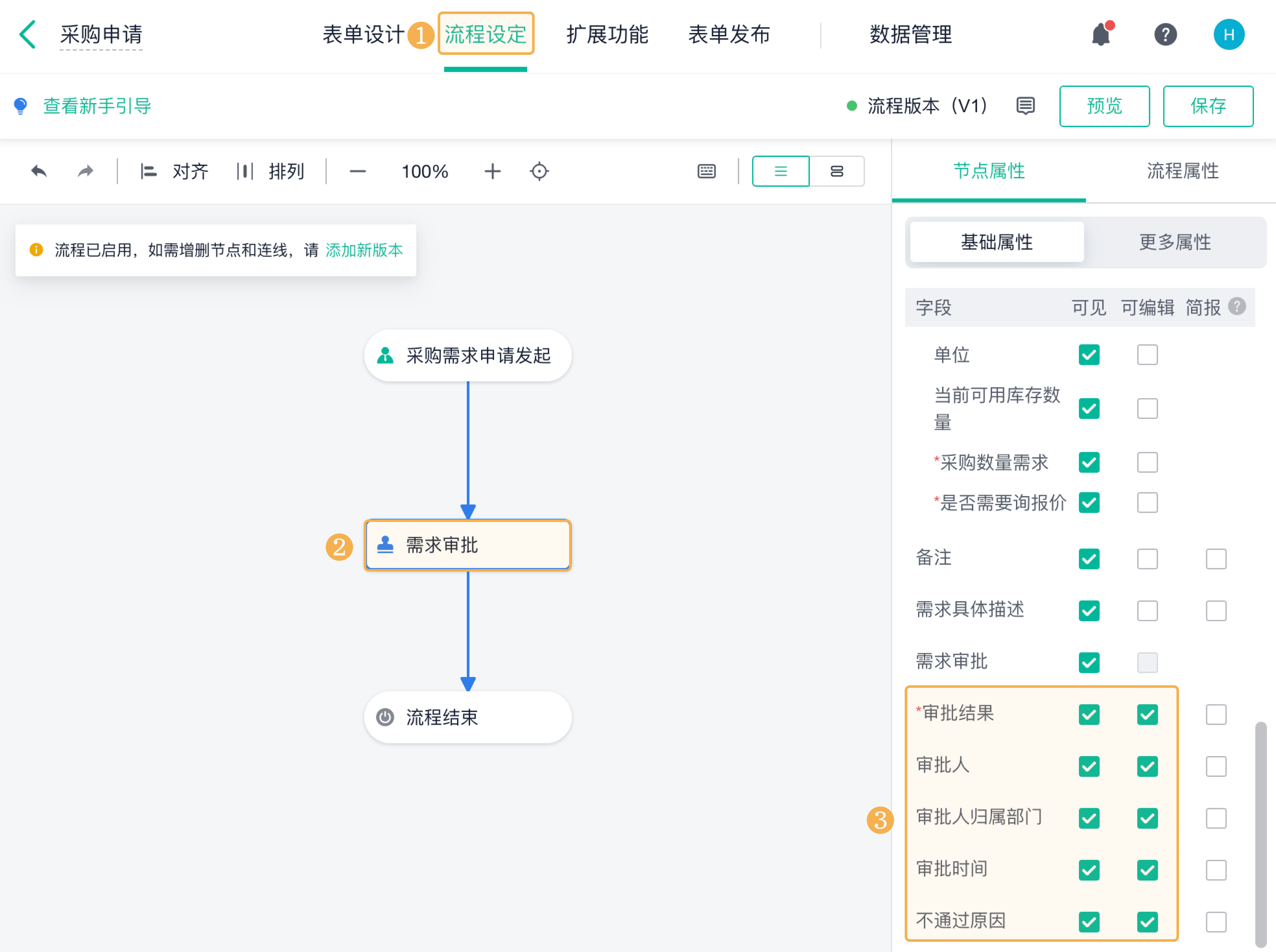

為(wei)保證(zheng)采購申請(qing)的必需(xu)性,采購申請(qing)需(xu)得(de)到主管(guan)的需(xu)求審(shen)批(pi)同意后(hou),方可進(jin)行采購詢報價環節,在流程中添加需(xu)求審(shen)批(pi)節點,并開(kai)放表單中的審(shen)批(pi)相關(guan)的 字段權限 ,如:審(shen)批(pi)結果、不通過原(yuan)因等。

具體設置如下:

采購管理

第二步:訂單必須穩——搭采購訂單模塊,鎖住執行核心

采購(gou)流(liu)程的中(zhong)段(duan),核心在于訂單(dan)的規范化。下(xia)單(dan)是否嚴謹,直接影響后續每一(yi)個環節。

所以第二步,直接搭采購訂單模塊,讓(rang)訂單全流(liu)程留痕:

  • 訂單信息自動帶出供應商、申請信息、價格、交期,拒絕手填;
  • 產品明細一鍵導入,庫存數據同步展示,避免多買少買;
  • 到貨計劃、付款條款、合同審批,都放在同一張單里;

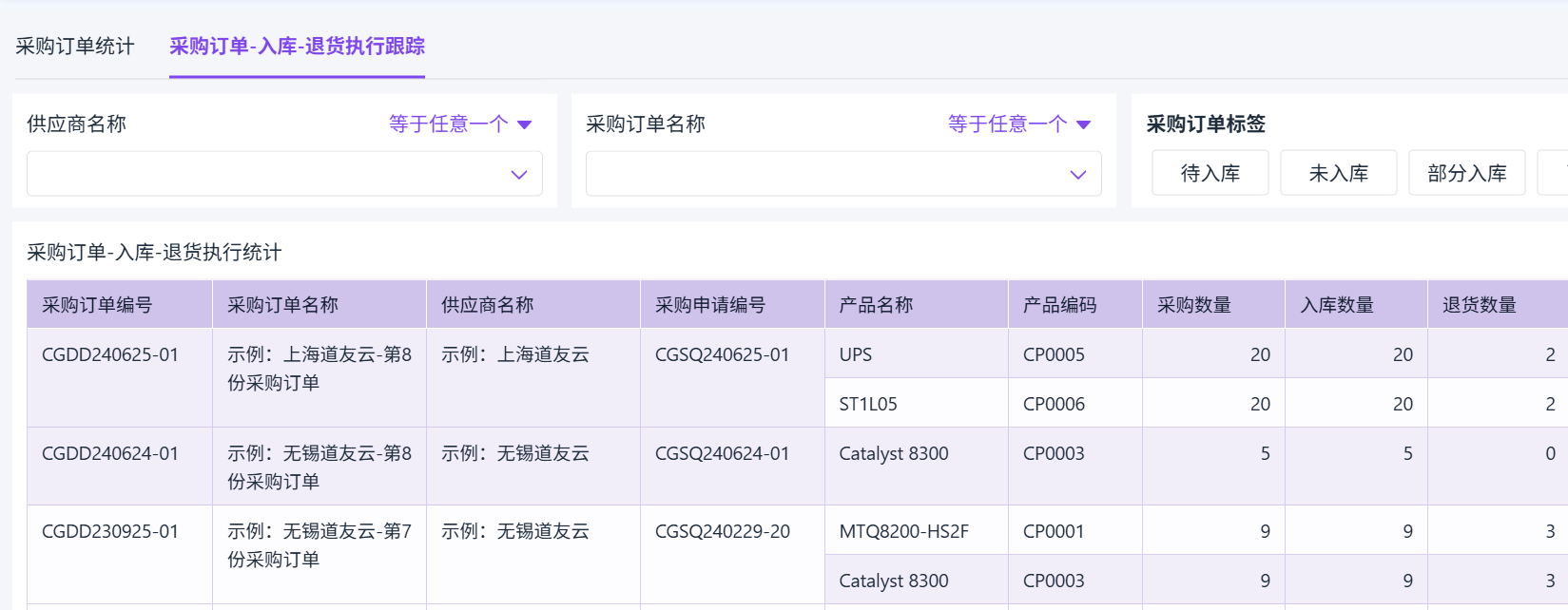

  • 特別細節:我加了一個“訂單執行跟蹤”,實時看入庫、退貨、對賬狀態。

這一段搭完,采購的核心流程就定死了: 以后下單只能按需求來、按規則來,所有訂單都能追溯、能查清。

采購管理

第三步:賬、貨、庫必須對齊——搭采購入庫+退貨模塊,徹底閉環

采購(gou)流程(cheng)中(zhong)的風(feng)險高發區集中(zhong)在收貨(huo)環節。入庫、退(tui)貨(huo)、庫存數據是否一(yi)致(zhi),直接關系到賬實相符。

采購入庫/退貨模塊,把(ba)這段鏈條徹底閉合:

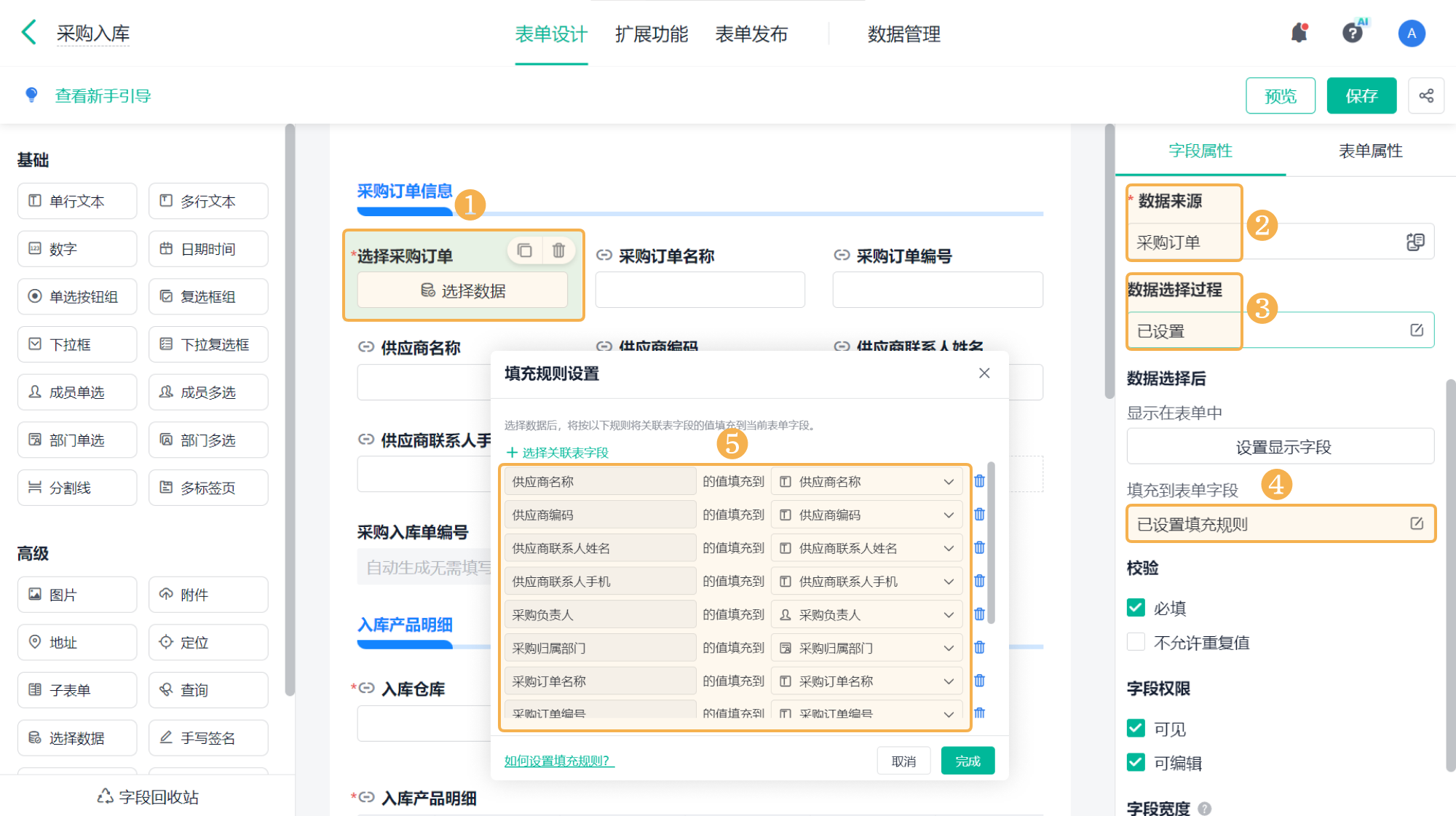

  • 入庫表單自動帶入訂單信息,產品、數量、金額、批次,全部自動關聯;
  • 入庫前必須檢驗,檢驗通過才能入庫,嚴防不合格品;
  • 退貨表單也一樣,選訂單自動帶出明細,超出可退數量自動限制提交;
  • 退貨數據自動同步庫存、訂單、財務,賬賬相符、賬實一致。

搭完這(zhe)一段,系統自己就能(neng)跑庫存、跑賬目,人工基(ji)本(ben)不用干(gan)預。

采購管理

第四步:數據必須能看——搭采購儀表盤,一屏看透所有風險

流程再順,如果(guo)數據看不(bu)見,采購(gou)風險還是(shi)壓不(bu)住。

操作方法:

1.搭建采購分析儀表盤模塊,配置三(san)大核心(xin)儀表(biao)盤(pan):

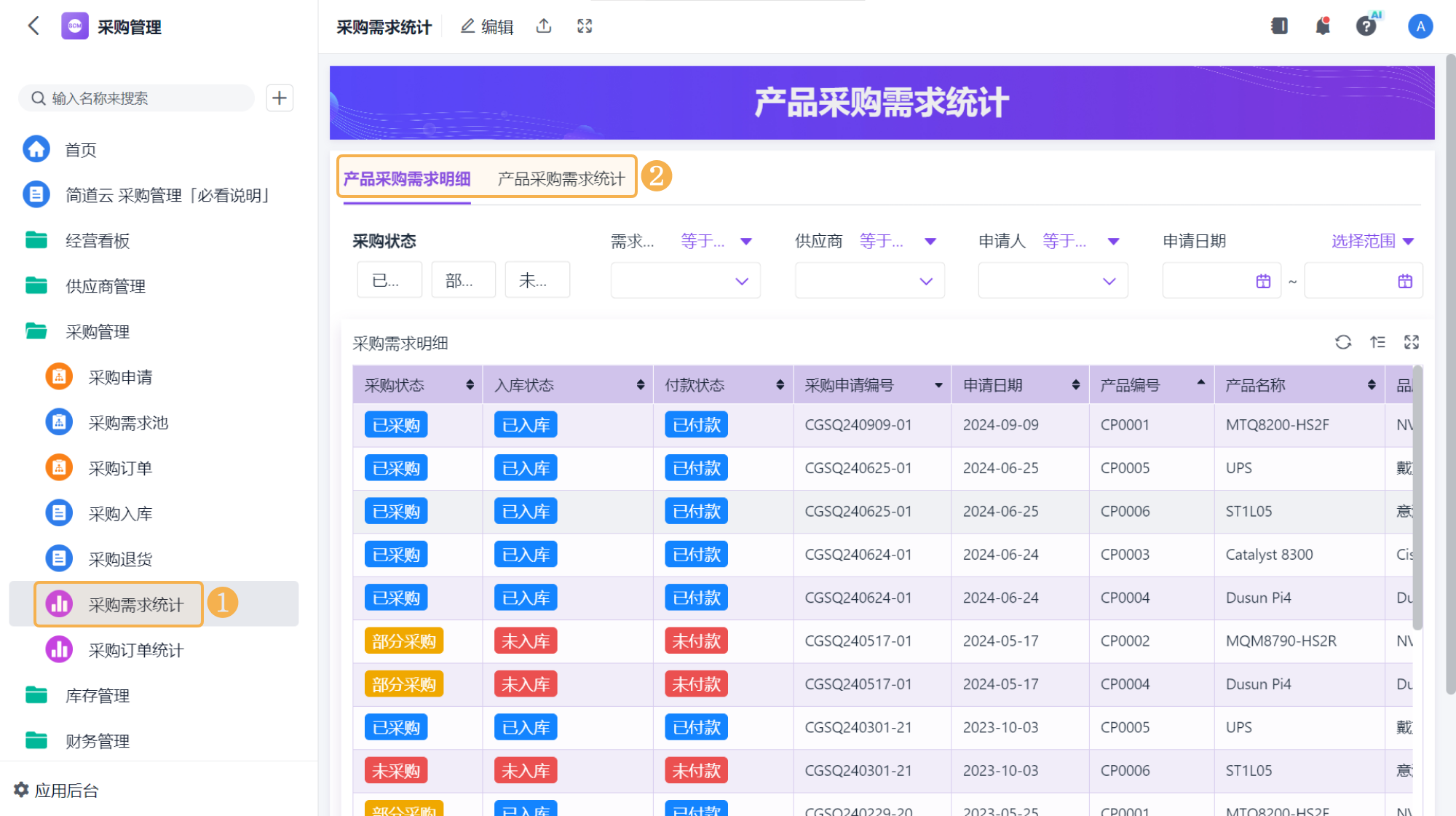

  • 采購需求統計儀表盤:匯總采購申請與庫存預測,輔助提前預警;
  • 采購訂單統計儀表盤:分析采購金額、采購數量、供應商占比、產品價格趨勢等;
  • 采購執行跟蹤儀表盤:聚合入庫、退貨、對賬、付款、庫存等數據,直觀預警風險訂單。

2.配置數據邏輯:

  • 橫向連接采購訂單、庫存、入庫、退貨、銷售出庫等核心數據;
  • 自動計算庫存缺口、銷售需求、采購需求,動態預判庫存風險;
  • 設置自動標紅高風險訂單,便于管理人員、財務、采購協同處理。

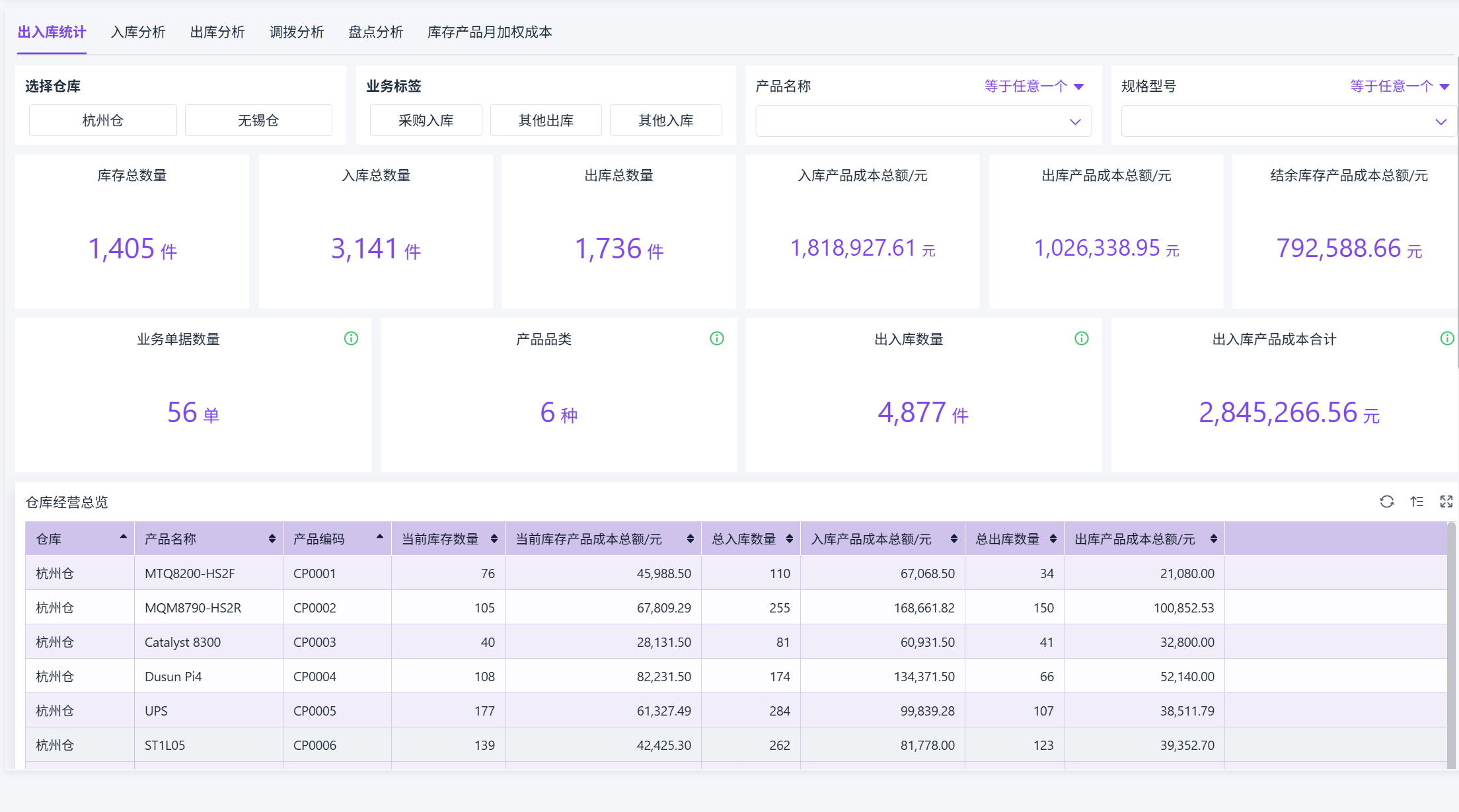

儀表盤(pan)搭建完成后,采購流程全局數據可(ke)視化,風險可(ke)控,決策效(xiao)率顯(xian)著提升。

采購管理

四、采購系統能不能用好,還要看這幾個關鍵細節

采(cai)購管理能不能用好,核心(xin)還要(yao)看幾個關鍵(jian)細節——這些地方如果不盯緊,系統搭得(de)再好,也(ye)會廢掉。

細節一:采購申請不只是“能填”,而是“誰能提、誰能批”

很多(duo)企業的采(cai)購(gou)系統上(shang)線后,采(cai)購(gou)申請表單都能(neng)填、能(neng)提(ti),但流程還是亂。

原因很簡(jian)單:權(quan)限邊(bian)界不清。

采購申請這個入口,必須做到(dao):

  • 明確哪些人、哪些部門、哪些金額有權發起申請;
  • 需求不急的不讓插隊,應急采購必須專門走流程;
  • 每筆申請,申請人、審批人、責任人,全流程留痕,事后查得清。

這不是技(ji)術(shu)問題,是“規則(ze)+流程”的(de)事。申請(qing)權限不清,系(xi)統永(yong)遠混(hun)亂。

細節二:采購訂單審批,必須把“快”與“控”平衡好

訂(ding)單審批,常見兩個極端: 要(yao)么(me)太復雜,審批流(liu)程一長串,導(dao)致采(cai)購(gou)效率低; 要(yao)么(me)太寬松,人(ren)人(ren)都能下單,采(cai)購(gou)風險大。

解決辦法很直接:

  • 訂單審批按金額、物品類型設定“審批分層”,小單快批、大單嚴批;
  • 低風險訂單設“自動放行”,高風險訂單必須嚴控審批節點;
  • 全程自動留痕,每一單都能查、能追。

訂單流程,能快則快,但該兜底的風險(xian),絕不(bu)放(fang)松。

細節三:入庫、退貨,不能只“錄記錄”,必須能對賬

入庫、退貨,是(shi)采購(gou)流程中最(zui)容易失控(kong)的環節。

很多企業的系統,用(yong)著用(yong)著發現:入(ru)庫、退貨單填得很完整,但一(yi)對賬(zhang),賬(zhang)貨全(quan)不對。

原因很(hen)明確:只關注流程跑沒(mei)跑,沒(mei)人關注賬實(shi)是不是一致。

解決方法很簡單:

  • 所有入庫、退貨,必須綁定采購訂單,超額退貨、無訂單入庫全部自動攔截;
  • 系統自動校驗入庫數量、金額、庫存變動,做到“入一批、動一批、賬對一批”;
  • 入庫、退貨結束后,庫存、訂單、財務自動對賬,不給手工修正留口子。

一句話,入庫、退貨,表(biao)單(dan)能(neng)填只是(shi)底線,關(guan)鍵(jian)是(shi)賬(zhang)貨能(neng)不(bu)能(neng)對得上。

采購管理

五、結語

采購管理,說到底,從來不是“流程多復雜”“工具多高(gao)端”的(de)問題。

采購系統搭得好不好,其實就看兩件(jian)事:

第一,采購、倉庫、財務、老板這幾方,能不能配合順暢;

第二,采購流程是不是清楚、好用、跑得通。

采購、倉庫(ku)、財務、老(lao)板,這四方能互相看得(de)懂、用得(de)上、管得(de)住,系統(tong)自(zi)然就順了。

但只要流程斷(duan)了(le)、協作卡了(le),系統(tong)再好也沒用。

這一套采購系統的搭(da)建邏輯、流程細節,講的就是這兩件事。
